Réalisation
Géothermie pour le centre aquatique de Machecoul

A propos de ce projet
Maîtrise d’ouvrage : Communauté de commune SUD RETZ ATLANTIQUE (44)
Site : CENTRE AQUATIQUE - MACHECOUL
Mandataire : BatiMgie
Budget : 480 000 € HT
Surface : 400 m² de bassin
Description des missions :
Lot chauffage et géothermie
- Étude de faisabilité géothermique
- Maîtrise d’œuvre complète pour les lots géothermie et chauffage
Énergies renouvelables et spécificités :
-
Géothermie sur sondes verticales
-

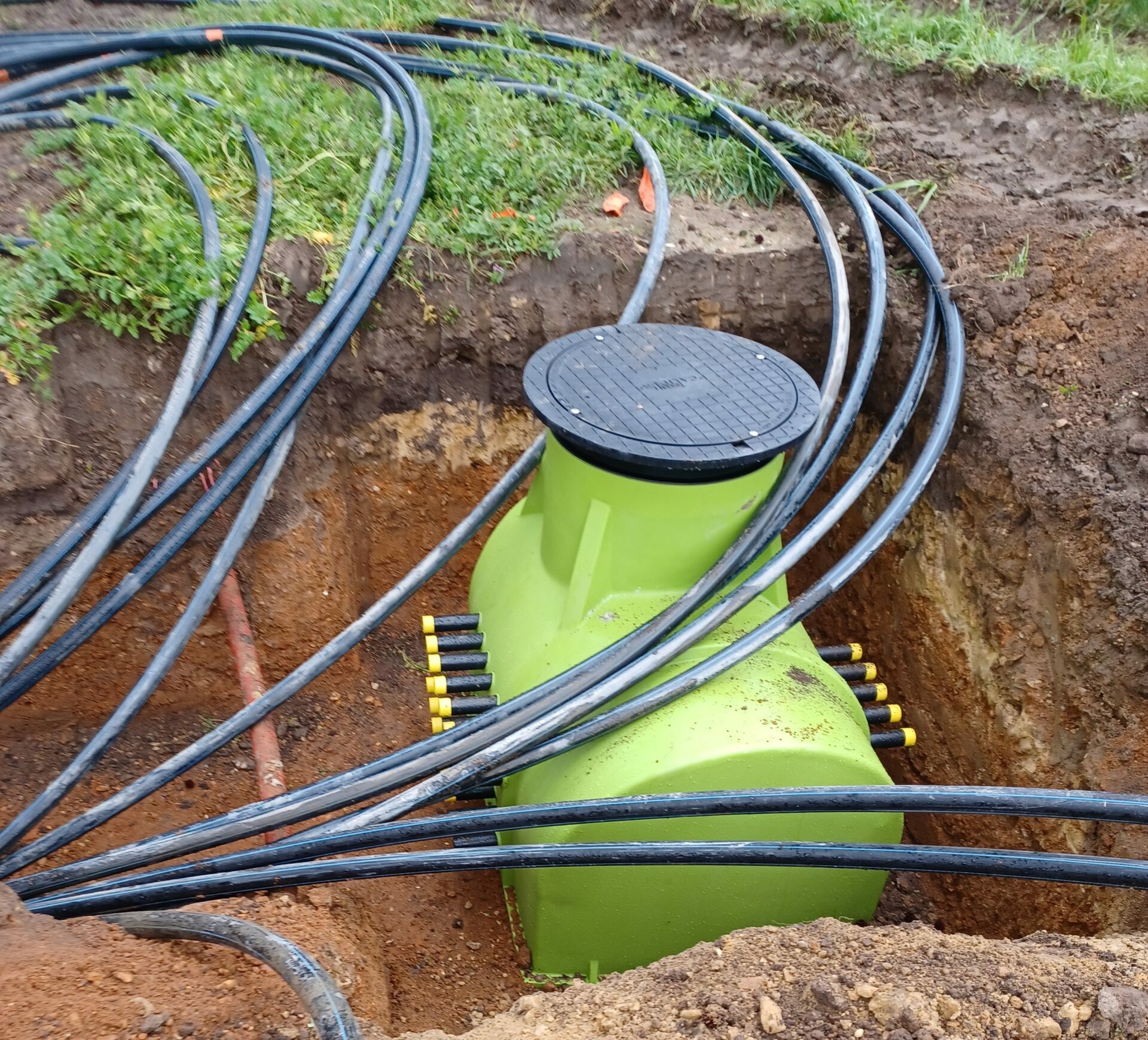

13 forages à 188ml
-

Puissance totale de 110 kW (PAC)
-
Régulation centralisée avec vérification des performances et suivi sur 3 ans
Dans un contexte de transition énergétique, la maîtrise d’ouvrage a exprimé le souhait de réduire la consommation d’énergie et d’optimiser la production énergétique de son centre aquatique.
En 2021, une étude de faisabilité énergétique a été menée pour évaluer la possibilité d’intégrer une production géothermique à la chaufferie existante fonctionnant au gaz. Cette solution vise à renforcer l’efficacité énergétique tout en réduisant l’impact environnemental.
Une approche innovante et durable

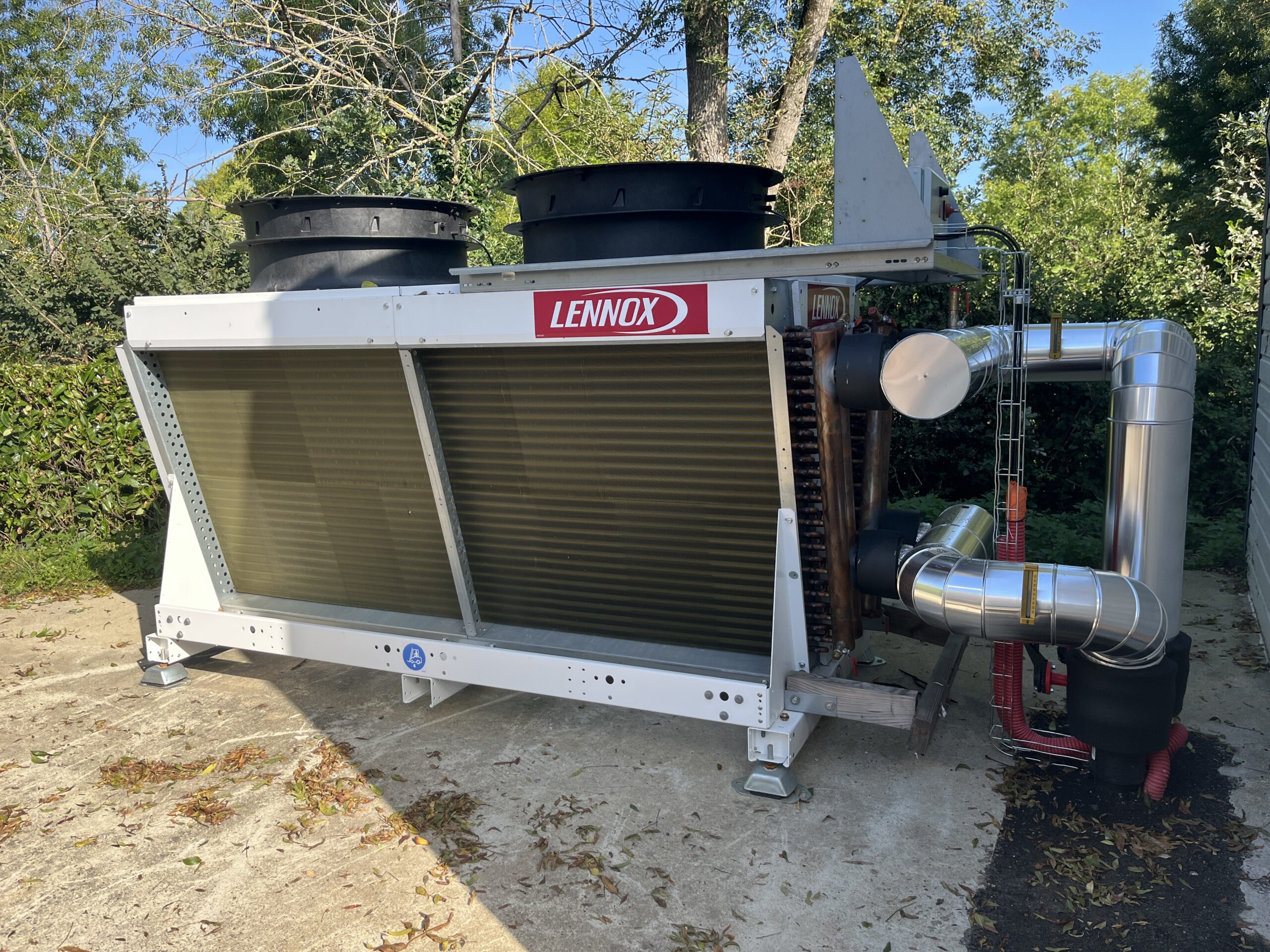

Pour optimiser les performances du champ de sondes géothermiques et limiter les coûts d’investissement, nous avons intégré un DRY-COOLER.
Phasage des travaux pour garantir la continuité du service
Le chantier a été minutieusement planifié afin de faire coïncider les périodes d’arrêt de production liées aux travaux avec l’arrêt technique annuel du centre aquatique. Grâce à cette organisation, le site est resté en activité tout au long des travaux, minimisant ainsi les impacts pour les usagers.

La gestion des appoints

Dans le cadre de ce projet, notre bureau d’études a déployé des solutions innovantes pour optimiser les performances énergétiques tout en maîtrisant les coûts d’investissement. L’installation a été équipée d’un DRY-COOLER, un système permettant de capter l’énergie de l’air extérieur lorsque les conditions climatiques le permettent. Cette approche réduit la sollicitation du champ de sondes géothermiques, préservant ainsi durablement l’énergie du sous-sol tout en garantissant une efficacité optimale.
Le phasage des travaux a été minutieusement élaboré afin de coïncider avec l’arrêt technique annuel du centre aquatique. Cette synchronisation a permis de limiter les interruptions de production énergétique à des périodes déjà prévues, réduisant ainsi au maximum les impacts sur le fonctionnement global des installations.
Grâce à cette organisation, le centre aquatique est resté en activité tout au long des travaux, offrant une transition fluide entre les différentes étapes du projet.
